ИСУП как основной инструмент управления и необходимый базовый функционал
Проектная деятельность, организованная через разрозненные таблицы и личные переписки, даёт только ретроспективную картину. Чтобы ответить на вопрос «где мы по срокам и бюджету», команде приходится сверять версии артефактов и вручную уточнять статусы. Все это время проект остаётся без контроля. Корень проблемы — в том, что контуры не связаны между собой: план-график не учитывает ресурсы и бюджет, коммуникации не привязаны к задачам, управленческая отчётность готовится вручную. Результат — нарушение сроков, рост стоимости, а проект стоит на месте.
По данным PMI, до 11,4% ресурсов компании в среднем теряются из-за неэффективного управления проектами. ИСУП решает эту проблему системно: данные консолидируются в едином контуре, изменения плана автоматически отражаются на ресурсах и бюджете, риски фиксируются в контексте задач. Состояние проекта оценивается по контрольным точкам, отклонениям и загрузке в реальном времени.
ИСУП расшифровывается как информационная система управления проектами. Цель любой ИСУП — создать единый источник правды и добиться управляемости одним проектом или целым портфелем. Далее разберём, какой функционал для этого необходим, как понять, что вашей компании действительно нужна полноценная ИСУП, и как встроить систему в управленческий цикл.
Содержание
- Три уровня цифровых инструментов: где заканчивается таск-трекер и начинается ИСУП
- Ключевые функции ИСУП для эффективного управления
- Преимущества внедрения ИСУП для управления проектами
- Выгоды ИСУП для бизнеса
- План внедрения ИСУП в компанию
- Минимально достаточный функционал против полного корпоративного контура
- Базовый функционал ИСУП в системе ADVANTA
- Типичные ошибки при выборе функционала ИСУП
- Вопросы и ответы
Три уровня цифровых инструментов: где заканчивается таск-трекер и начинается ИСУП
Не каждой компании нужна полноценная ИСУП — и это важно понять до, а не после выбора и покупки системы. Рынок цифровых инструментов для проектной деятельности делится на три уровня, и каждый закрывает свой класс задач.
|
Уровень |
Что закрывает |
Для кого |
|
Таск-трекер |
Базовый список дел, назначение исполнителей, статусы задач |
Небольшие команды, простые списки задач без сложных зависимостей |
|
Командная система управления задачами |
Роли, доступы, несколько представлений работы, гибкие процессы, комментарии, файлы, совместная работа |
Команды, уже работающие по процессу, а не по списку; несколько параллельных активностей |
|
ИСУП |
Уровень портфеля: ресурсы, бюджеты, отчётность, аналитика, проектный офис, корпоративные стандарты |
Крупный и средний бизнес, где проектов много и руководству важен не только контроль команды, но и стратегический обзор по портфелю |
Полезное правило: почти каждой команде нужен понятный рабочий контур, но не каждой компании — тяжёлая портфельная платформа. Если хаос пока на уровне отдельных задач и договорённостей, грузная ИСУП только усложнит внедрение и не окупит себя. Три признака, что компания переросла таск-трекер и командную систему и нуждается именно в ИСУП:
- Одновременно ведётся более 10–15 проектов, и никто не видит полной картины по портфелю.
- Бюджеты и ресурсы конкурируют между проектами, а решения о приоритетах принимаются без объективных данных.
- Подготовка сводного отчёта для руководства занимает дни, а не минуты, потому что данные разбросаны по разным источникам.
Ключевые функции ИСУП для эффективного управления
Функциональность системы должна поддерживать ежедневную работу руководителей и исполнителей, обеспечивать взаимодействие и обмен информацией на каждом этапе. Разберём подробнее базовые функции ИСУП.
|
Ключевая функция ИСУП |
Что это означает |
Какие проблемы решает |
|
Контроль задач и действий исполнителей |

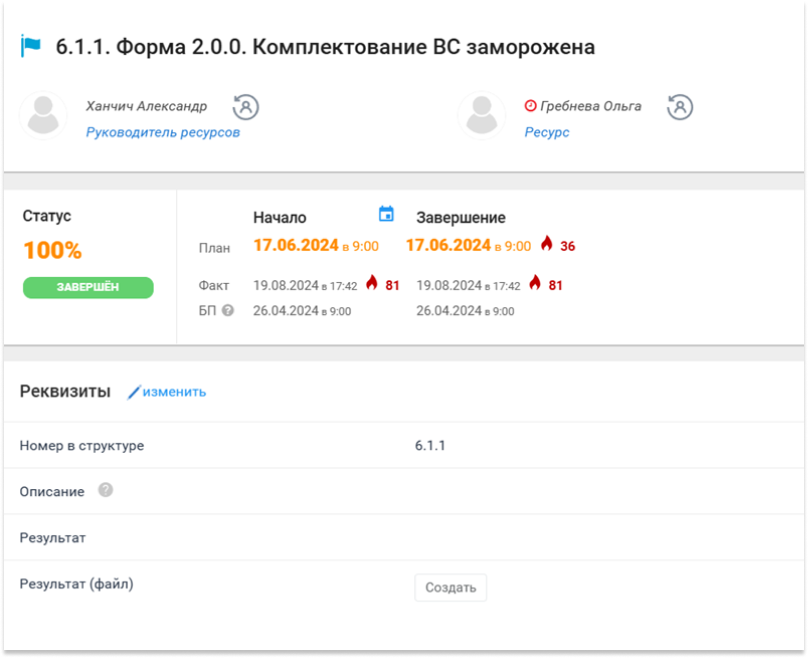

Создание, назначение, декомпозиция задач, отслеживание их статуса («не начата», «в работе», «на проверке», «завершена») и результатов |
Непонимание сотрудниками своих обязанностей, срыв сроков выполнения мелких этапов, потеря фокуса командой |
|
Управление сроками и бюджетами проектов |
Планирование этапов проекта по времени (календарные планы, диаграммы Ганта), контроль фактических сроков и расходов в сравнении с плановыми показателями |
Выход за рамки утверждённого бюджета, срыв ключевых дат проекта, неконтролируемое увеличение длительности проектов |
|
Распределение и мониторинг загрузки сотрудников |
Наглядное отображение загруженности каждого члена команды на всех проектах, возможность равномерно распределять задачи без перегрузок |
Перегрузка или недогрузка сотрудников, конфликты за ресурсы между проектами, выгорание ключевых специалистов |
|
Управление рисками проекта |
Реестр рисков с оценкой вероятности и влияния, назначение владельцев, планы реагирования, автоматические триггеры при достижении пороговых значений |
Риски выявляются только после реализации; нет ответственного за реагирование; повторяются одни и те же проблемы из проекта в проект |
|
Прозрачные коммуникации между всеми участниками |
Централизованное место для обсуждения задач (комментарии, упоминания), хранения файлов и документов, оповещения об изменениях |
Потеря релевантной информации в почте и мессенджерах, разрозненные переписки, отсутствие истории обсуждений и принятых решений |
|
Сбор и формирование отчётности для аналитики |
Автоматическое формирование отчётов по ключевым показателям (KPI): прогресс, трудозатраты, финансовые отклонения, риски. Возможность анализировать эффективность |
Ручной сбор данных и подготовка отчётов, которые устаревают сразу после создания; принятие решений на основе неактуальной информации |
|
Консолидация всей информации в одном цифровом контуре |
Единое пространство для хранения всех данных по проекту: задачи, сроки, финансы, документы, коммуникации, отчёты |
Разрозненность информации (часть данных в Excel, часть в почте, часть на локальных ПК), сложность поиска и риск потери данных |

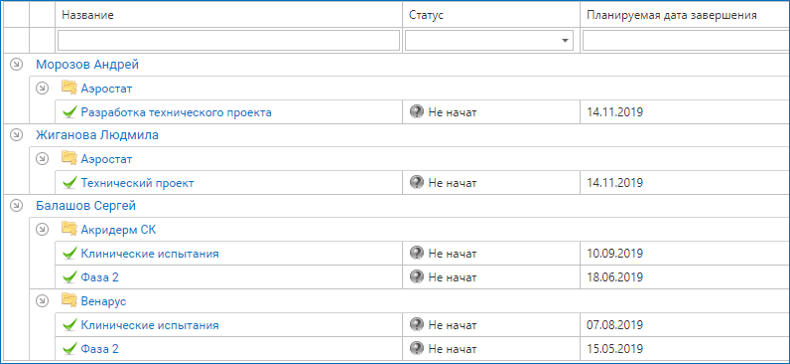

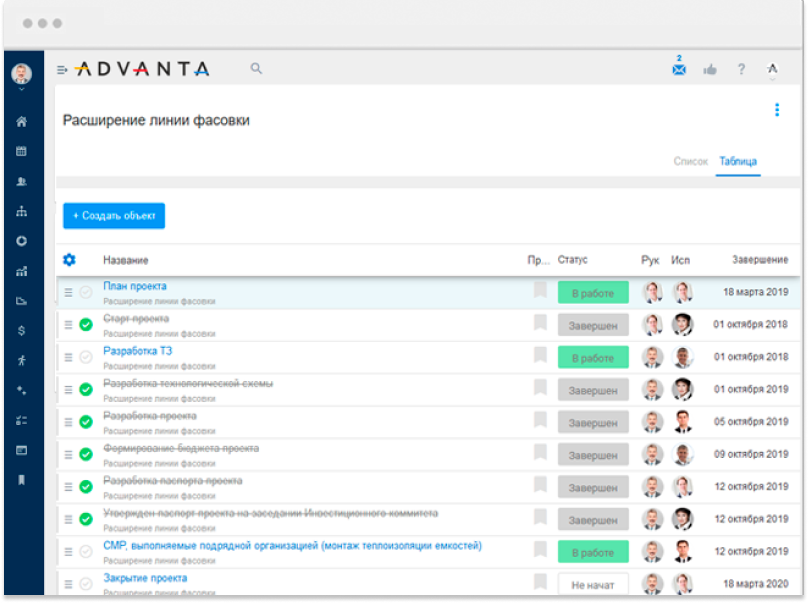

Управление задачами и исполнением проекта

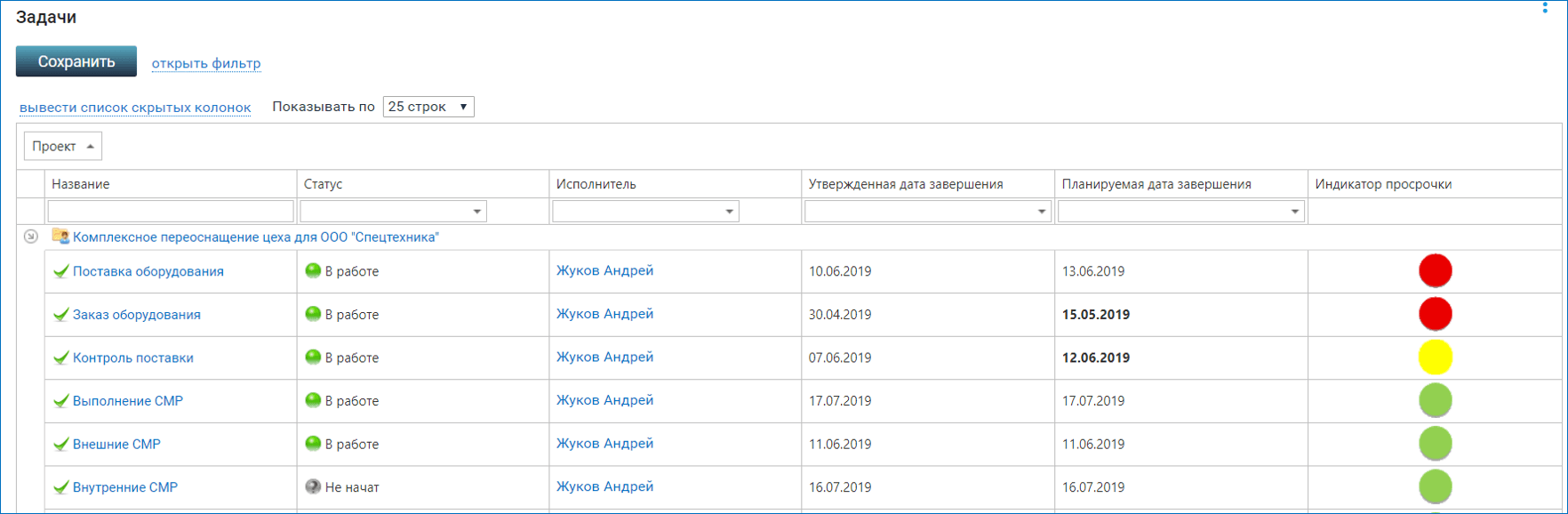

Ключевой принцип эффективного управления — чёткое распределение зон ответственности и последующий мониторинг выполнения. Современные ИСУП обязательно включают функционал для формализации задач, назначения исполнителей и фиксации завершения работ.

Эффекты от стремления к прозрачности и системности бизнес-процессов

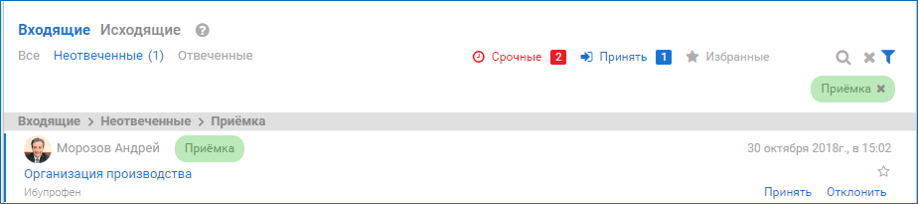

Для управления операционной деятельностью подразделения ИСУП позволяет фиксировать поручения, отслеживать их статус и хранить связанные документы. А чтобы своевременно обращать внимание на просрочки, обосновывать решения и выстраивать систему мотивации, необходимы инструменты для получения подробных читаемых отчётов.
Если данные хранятся в разных источниках, то при укрупнении проекта становится сложно понять, кто отвечает за выполнение той или иной задачи. А для уточнения статуса по проекту необходимо лично обращаться к специалисту для получения отчёта. ИСУП позволяет сделать процессы прозрачными на любой стадии реализации.
Эффекты от стремления к прозрачности и системности бизнес-процессов
Управление сроками проектов: от дорожной карты до результата

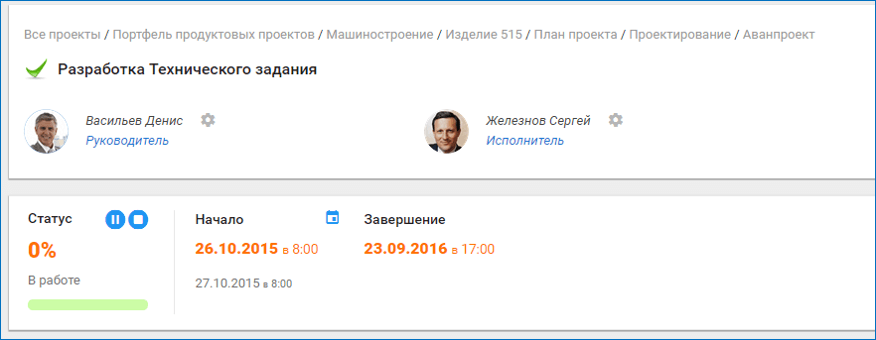

Для соблюдения установленных дедлайнов нужен чёткий план с критическими точками контроля. ИСУП позволяет создать дорожную карту проекта, разбив его на этапы через ключевые вехи — объективные маркеры прогресса, такие как «подписание ТЗ» или «запуск пилотной версии».

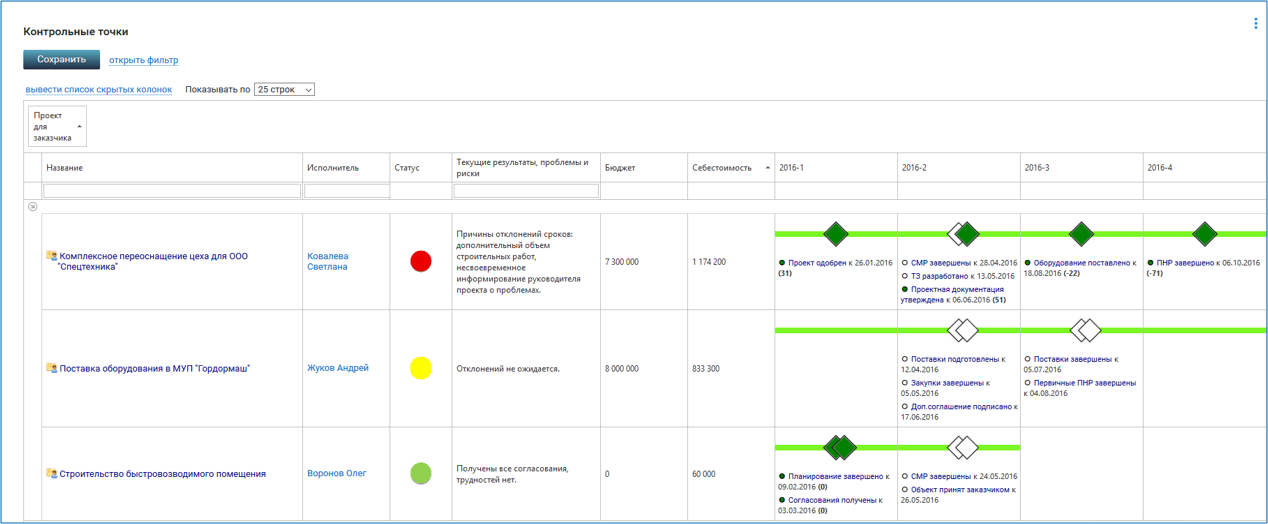

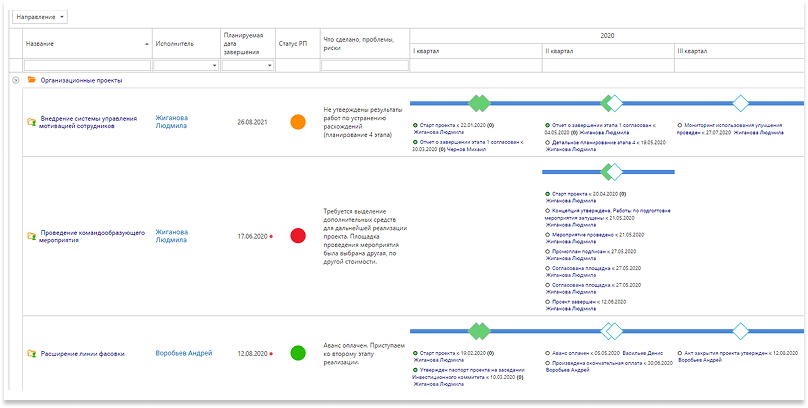

Диаграмма контрольных точек проекта в ИСУП ADVANTA
Также важный инструмент для управления сроками проектов — диаграмма Ганта. Это динамическая модель, которая:
- Визуализирует зависимости задач и критический путь — последовательность работ, определяющую общую длительность проекта.
- Выявляет риски срыва сроков из-за перегруженности исполнителей или задержки смежных задач.
- Служит идеальным инструментом отчётности, предоставляя ясную и наглядную картину продвижения к каждой следующей вехе.
Таким образом, вы получаете не просто календарный план, а инструмент для принятия решений, который помогает удерживать проект в рамках заданных сроков.

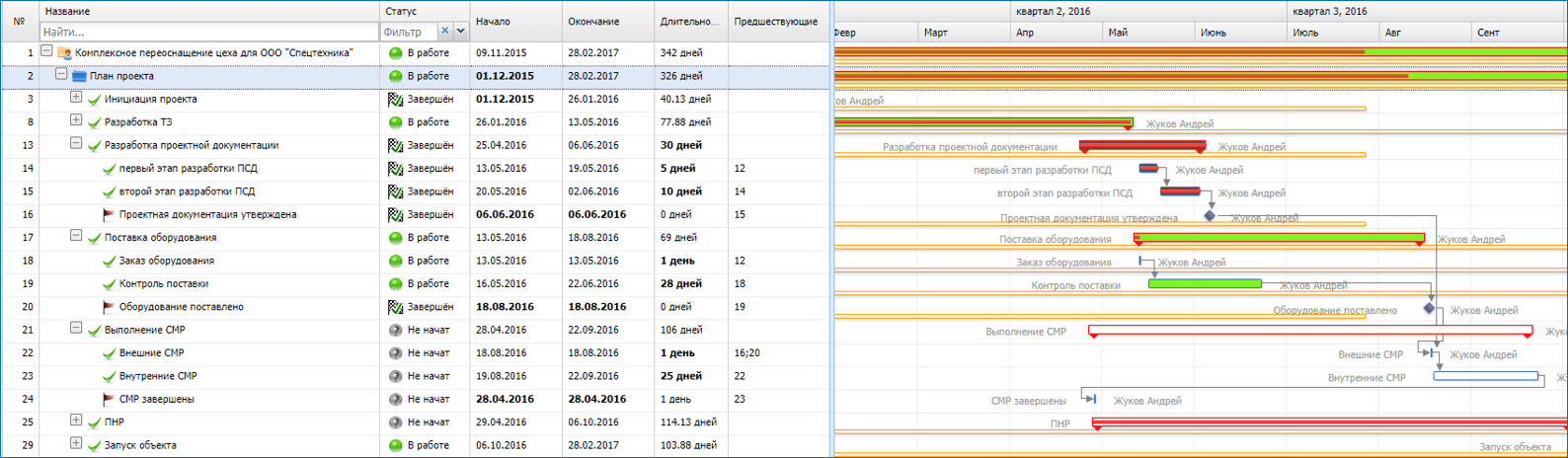

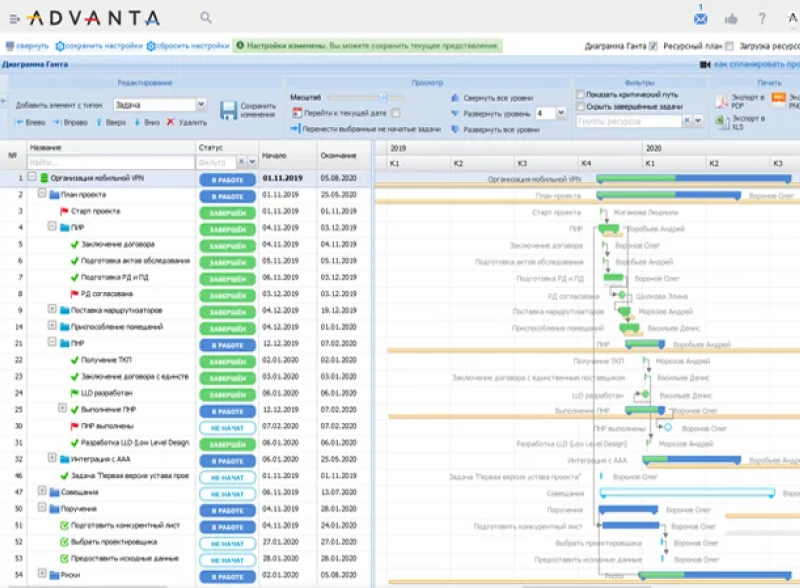

Диаграмма Ганта в программном обеспечении ИСУП ADVANTA

Управление бюджетом портфеля проектов
При управлении финансами на уровне портфеля необходимо контролировать отдельные бюджеты, а также обеспечивать их согласованность и минимизировать конфликты за ресурсы. Отсутствие единой системы финансового контроля не позволяет оценить общую финансовую картину и принять верные управленческие решения.
Полноценная корпоративная ИСУП предусматривает наличие встроенных механизмов, которые позволяют:
- Формировать единый финансовый план по всему портфелю, где виден совокупный бюджет, расходы и их распределение между инициативами.
- Сопоставлять плановые бюджеты с реальными платежами и закупками. Это позволяет быстро выявлять отклонения не только в рамках одного проекта, но и на уровне всего портфеля, минимизируя финансовые риски компании.

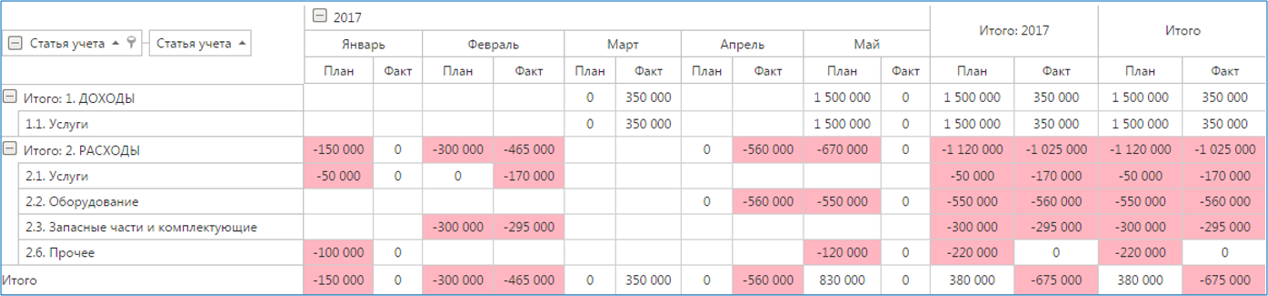

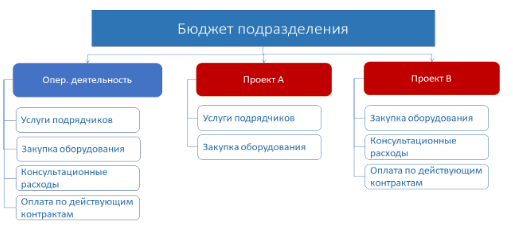

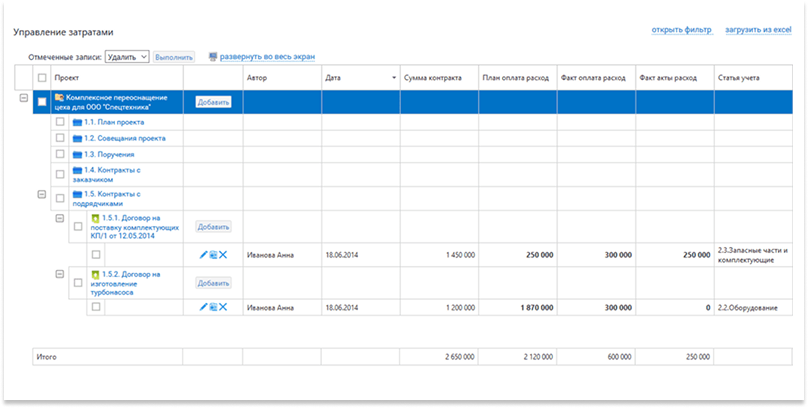

Пример работы с бюджетом в ИСУП
Важным аспектом является возможность интеграции с учётными системами, что позволяет автоматически актуализировать финансовые данные и обеспечивать контроль над денежными потоками. Это создаёт основу для оперативного выявления отклонений, прогнозирования затрат и поддержания финансовой дисциплины на всех этапах реализации проектов.
Бюджет проекта — динамичный показатель, который часто подвергается пересмотру. Это происходит из-за появления новых требований, внедрения дополнительных функций, а также под влиянием внешних обстоятельств. Следить за тем, как корректировка сметы по каждой задаче отражается на общем бюджете и не угрожает ли это итоговым целям, — сложная задача. ИСУП позволяет оперативно выявлять критические отклонения в финансировании. На основе этих данных руководство может своевременно вносить изменения, пересматривать стандарты качества или принимать решение о прекращении определённых видов работ.

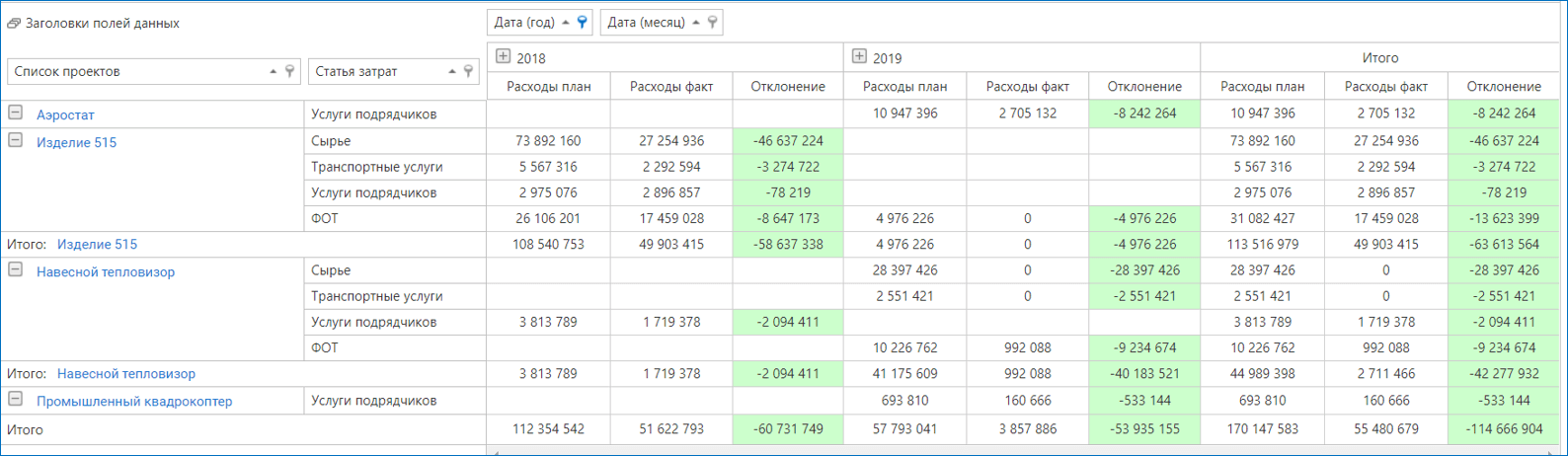

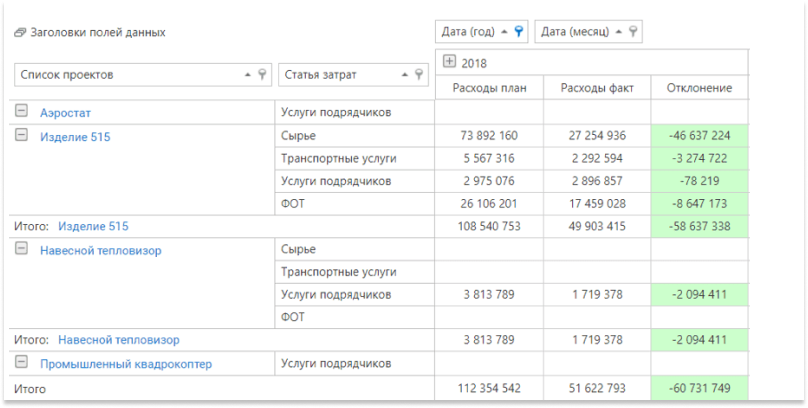

Пример отчета по контролю расходования бюджета проекта

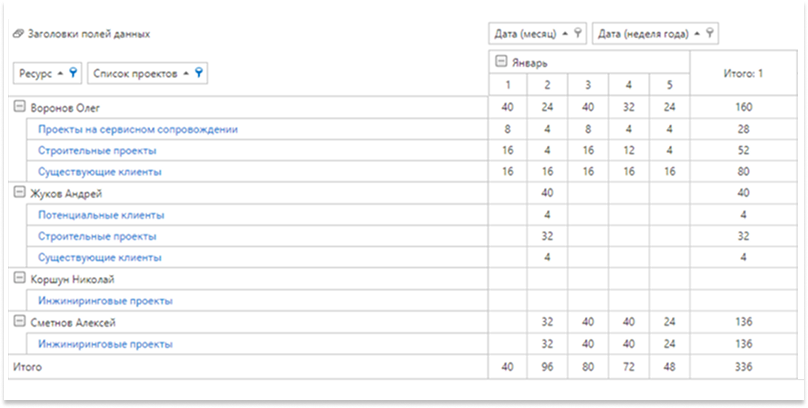

Управление загрузкой исполнителей проекта

Функционал управления загрузкой критически важен при дефиците сотрудников. Он позволяет анализировать загрузку исполнителей, корректно распределять объём работ и прогнозировать их занятость. Однако его успешное применение требует высокой культуры управления: точного планирования, ответственности исполнителей за сроки и регулярного учёта фактически затраченного времени (через таймшиты). Готовность к этому есть не у каждой компании, но если она есть, ИСУП переводит управление на качественно новый уровень, сокращая простои и риски.
Управление рисками как часть базового функционала
Риски редко попадают в список «первого приоритета» при выборе ИСУП, хотя именно нереализованные риски — самая частая причина срыва сроков и бюджета. Базовый функционал управления рисками в ИСУП должен включать:
- Реестр рисков, привязанный к конкретному проекту или портфелю, а не существующий как отдельный документ в стороне от рабочего процесса.
- Матрицу оценки по вероятности и влиянию — чтобы приоритизировать внимание на действительно критичных угрозах, а не распыляться на все подряд.
- Владельца риска — конкретного человека, отвечающего за мониторинг и реагирование, а не абстрактную запись в таблице.
- Автоматические триггеры — уведомления при достижении пороговых значений показателя, связанного с риском, чтобы реагировать до, а не после его реализации.
Когда управление рисками выделено в отдельный функциональный контур, а не «растворено» в комментариях к задачам, PMO получает консолидированную карту угроз по всему портфелю — а не набор изолированных наблюдений по каждому проекту отдельно.
Преимущества внедрения ИСУП для управления проектами
Внедрение системы приводит к конкретным результатам: повышается вероятность завершения проектов в срок и в рамках бюджета. Руководство получает полную прозрачность процессов, а компания начинает рациональнее использовать свои ресурсы. Накопленный опыт сохраняется в системе и может быть использован в будущем.
Автоматизированная отчётность и аналитика
На основе собранных данных ИСУП автоматически генерирует отчёты по заданным шаблонам в любых разрезах: по срокам, стоимости, загрузке ресурсов и рискам.

Ключевую роль здесь играют настраиваемые дашборды, которые визуализируют ключевые метрики и служат инструментом для оперативного контроля и стратегического планирования. Кроме того, на основе объективных данных из системы может рассчитываться проектная мотивация, что повышает справедливость системы поощрений.
Дашборды в ИСУП ADVANTA
Единое пространство и корпоративные стандарты в проектном управлении
ИСУП консолидир
