Елена Филиппова, сертифицированный специалист Project Managment Institute, квалификация Project Managment Professional (PMP), руководитель Проектного офиса «Адванта Консалтинг»
В процессе работы над проектом команда погружена в работу по созданию конкретных результатов. А поскольку ответственность за достижение целей проекта часто не фиксируется, результаты могут меняться, исходя из внутренних или внешних условий без учета влияния на цели. К сожалению, часто можно видеть «успешные» проекты, результаты которых не используются или используются не по назначению, при этом цели таких проектов так и остаются недостигнутыми.
Как проект должен быть инициирован, как должна строиться его реализация, какие ресурсы должны быть задействованы, чтобы не свернуть с выбранного курса, прийти к нужным показателям, и по каким критериям считать проект успешным?
Когда решение о проекте основано на целях компании
Определение целей и результатов проекта, его границ и условий должно происходить еще на прединвестиционной фазе. Тогда, когда решение о старте проекта еще только готовится. Уже тогда важнейшей работой Заказчика или инициатора проекта является четкая формулировка возможных выгод от проекта, определение значимых результатов, которые обеспечат достижение поставленных стратегических или тактических целей. Ведь решение о целесообразности проекта и выделении для его выполнения необходимых ресурсов должно строиться на четком осознании выгод проекта и сравнении этих выгод с другими предложениями или проектами. Именно конкуренция между целями проектов в связке с пониманием влияния проектов на выполнение задач топ--менеджмента может обеспечить лучший подбор объектов для инвестиций.
Корректная формулировка целей и результатов проекта имеет огромное значение, прежде всего, в процессе формирования и согласования Устава. На эту работу наибольшее влияние оказывают три самых заинтересованных стороны проекта: Заказчик, Руководитель и Куратор.

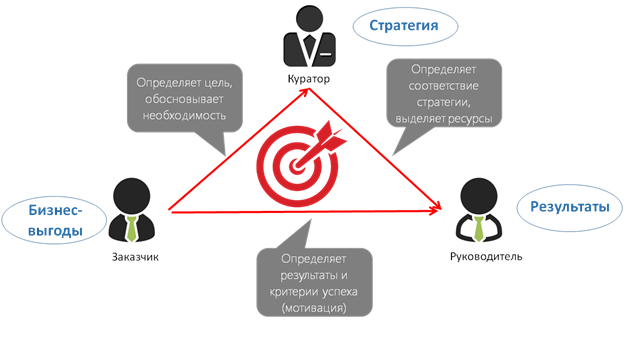

Как взаимодействуют эти участники? В чем основной интерес каждого из них?
Куратор. Куратор отвечает за достижение стратегических целей, а, значит, ему важно использовать обещанные проектом бизнес-выгоды для их достижения. Кроме того, он отвечает за соответствие проекта текущей стратегии и экономное выделение ресурсов для его выполнения. При согласовании Устава Куратор дает свое согласие, что цели проекта соответствуют утвержденным стратегическим и тактическим целям компании, и что необходимые проекту ресурсы действительно можно выделить в указанные сроки, не затронув интересы других проектов портфеля.
Заказчик. Именно Заказчик, чаще всего, является инициатором проекта, и именно он собирает доказательства его необходимости: обосновывает выгоды, защищает перед руководством его целесообразность, готовит технико-экономическое обоснование (окупаемость). Тот, кто заказывает проект, отвечает перед Куратором за достижение бизнес-выгод и за отдачу выделенных инвестиций (ресурсов). Получается, что Куратор выделяет необходимые ресурсы за то, что Заказчик обязуется вернуть их в виде выгод проекта.
Руководитель проекта. Руководитель проекта отвечает перед Заказчиком за поставку требуемых результатов, их качество и расходование выделенных ресурсов. То есть Заказчик должен четко определить требуемые результаты и сформулировать конкретные критерии их качества для гарантированной приемки. Изменение требований к результатам проекта лежит в зоне ответственности Заказчика, а просрочка поставки утвержденных результатов, перерасход бюджета или их несоответствие содержанию и описанным критериям качества – в зоне ответственности Руководителя.
Все взаимодействие построено, исходя из достижения именно бизнес-целей компании, а не конкретно целей Заказчика. Куратор утверждает цели проекта в соответствии с выполнением стратегии, Заказчик на основе утвержденных целей формулирует результаты и отвечает за достижение бизнес-выгод при их использовании, а Руководитель отвечает за поставку результатов в соответствии с требованиями Заказчика.
Как договариваться о результатах
В зависимости от компетенции, опыта, взглядов, выгоды Заказчика или Руководителя проекта, каждый из них будет понимать результат проекта по-своему. Это мина замедленного действия, которая ожидает завершения работ. А в момент завершения могут выявиться скрытые требования к результатам, обнаружиться разное понимание одних и тех же формулировок, что может привести к задержкам завершения работ, переделкам, трате дополнительных ресурсов и разного рода другим конфликтам. К сожалению, совсем избежать таких конфликтов не получится, но сократить их, уменьшить риск их возникновения можно, если формулировать результаты правильно. Недостаточно сформулировать результаты общими словами:
Даже в таком верхнеуровневом документе, как Устав, формулировка результатов должна быть конкретной и прозрачной для понимания всех заинтересованных сторон. И это должно быть объективно.
Что для этого стоит предусмотреть:

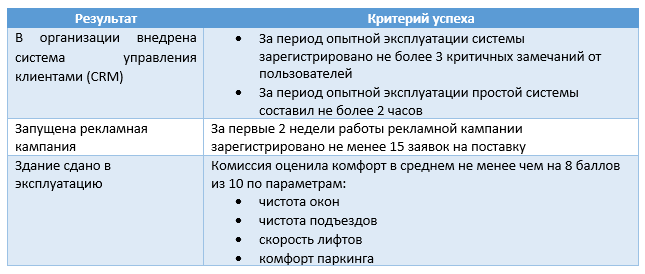

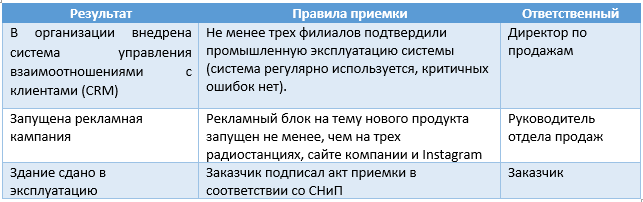

Примеры корректной формулировки результатов:
Включение мотивации на результат
Если Руководитель проекта отвечает за результаты и их качество, то Заказчик – за использование результатов и получение бизнес-выгод. Для того, чтобы корректно мотивировать команду проекта, нужно строго отделять эту ответственность и определять мотивацию каждой роли.
Наиболее простой вариант, когда руководитель проекта сам же и является Заказчиком его результатов. Тогда Руководитель и Заказчик в одном лице стремится к получению бизнес-выгод и рассматривает этапы получения основных материальных результатов как промежуточные вехи на пути к главной цели. Совсем другая ситуация возникает в проектах, в которых есть выделенный Руководитель проекта, задача которого предоставить Заказчику все необходимые результаты. При этом он не может отвечать за бизнес-выгоды, так как ответственность за использование этих результатов, управление ими лежит на Заказчике. Примером таких проектов часто выступают ИТ-проекты, в которых, как правило, есть подрядчик, который организовывает внедрение программного продукта и Заказчик, который использует продукт в своих целях.
Как же определить мотивацию такого Руководителя так, чтобы и он был ориентирован на бизнес-выгоды проекта? Для этого можно включать в Устав критерии, которые могут характеризовать степень успешности проекта по его результатам – критерии успеха проекта.
Что же такое критерий успеха и как его определить?
Основные подходы к формулировке критериев успеха:
Шаги для старта управления по целям
Как правило, выстраивание систем управления сложное и длительное дело. Но наладить управление по целям не так сложно, для этого нужно сделать ряд простых, но важных шагов:
Итак, если в каждом проекте вы четко определите требуемые результаты и критерии успеха по приведенным правилам, команде будет проще ориентироваться на цели проекта, качество результатов и удовлетворенность Заказчика. Заказчик будет более удовлетворен, результаты будут отвечать бизнес-выгодам. А, значит, и бизнес-выгоды будут более вероятны и достижение целей компании будет быстрее и успешнее.
