Проектный офис
Автор: Марианна Крель - директор по организационному развитию и консалтингу Адванта Консалтинг

«Делай то, что тебе нравится делать.
Делай так, чтобы тебе нравился результат.
Сильные будут рады. Слабые будут завидовать» (с)
Тадао Ямагучи
Проектный офис и проектное управление – весьма модная и неоднозначная тенденция последнего времени. Внедрять проектное управление и строить проектный офис хотят самые разные компании, которые еще недавно не задумывались о таких переменах.
Складывается ощущение, что проектный офис воспринимается, как волшебник в голубом вертолете, который прилетит и при помощи эскимо и кино всех приведет к счастью, прибыли и другим позитивным результатам. Когда начинаешь задавать вопросы о целях внедрения проектного офиса, ожиданиях и окружении, зачастую точных ответов нет. Ожидания – от «руководить всеми проектами в одиночку» и до «навести мир во всей компании».
В этой статье мы поразмышляем над осознанностью и зрелостью компаний, подразделений и людей применительно к проектному офису: ожидания, возможности, особенности, инструменты проектного офиса в разных компаниях. И подумаем над человеческим вопросом, как в этом многообразии избежать личностного выгорания.
— Расскажи историю!
— С чего начать?
— Начни с начала!
— Сначала я создал Небо и Землю... дальше продолжать?
(с) анекдот
Даже маленькая практика стоит большой теории
(с) Закон Букера
Начнем сначала. Издалека. Организации всякие нужны, организации всякие важны. У каждой организации есть свои особенности: это сочетание целей и способов их достижения с проблемами и способами их преодоления. Это раз.
Организации состоят из команд разной функциональности, размера и степени формальности (департаментов, отделов, проектных групп, не суть важно). Эти команды взаимодействуют между собой и таким образом ведут организацию к цели с учетом ее особенностей. Это два.
В командах работают люди, которые в первую очередь – сочетание привычек, характера, страхов, ценностей, и уже во вторую очередь – начальники или сотрудники в соответствии со штатным расписанием. Это три.
Организации, департаменты и люди в каждый момент времени находятся на каком-то своем уровне зрелости, не всегда совпадающем с уровнем зрелости окружения.
Про уровни зрелости организаций сказано и написано много. Короткое резюме – на рис. 1

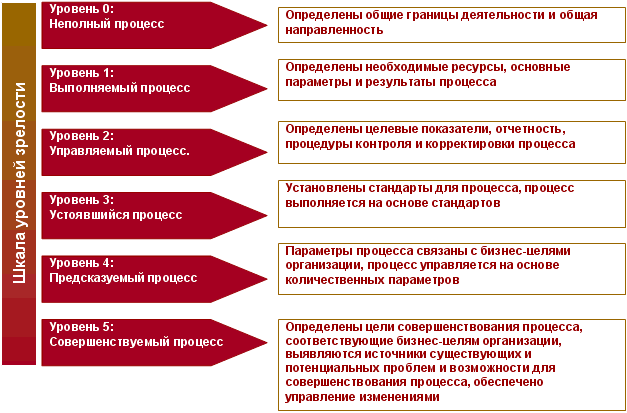

Рис 1. Шкала уровней зрелости процессов, как пример
Хочется отметить, что уровни зрелости применимы ко всему, и в первую очередь – к человеку. Уровень зрелости человека определяется по осознанности, с которой человек живет, мыслит, принимает решения, развивается. Если немного включить фантазию и логику, то на каждый уровень зрелости из рис.1 можно привести примеры, каким является человек на данном уровне. Чем выше ценности человека по пирамиде Маслоу, тем выше его уровень зрелости и осознанности. Почему это важно? По нескольким причинам.
Для того, чтобы оценить уровень зрелости компании, следует посмотреть, какие люди ей владеют, ей руководят и в ней работают. Безусловно, нам важны не все сотрудники компании, а только ключевые люди. Каждый человек имеет мнение о себе, называемое самооценкой, восприятием себя.
Люди при оценке себя, склонны действовать по следующим принципам: см.рис.2
Если бы любой человек задался целью сравнить значения во всех четырех квадратах с рис.2, то скорее всего значения бы разошлись. Степень расхождения этих значений между собой определяет степень адекватности восприятия себя человеком. Чем больше расхождение, тем меньше адекватность.

Рис.2 Восприятие себя
Каждый из нас в жизни встречал людей с завышенной самооценкой, которые считают, что могут больше, чем они могут на самом деле. Обычно они заносчивы, с трудом признают свою не-идеальность и с огромным скрипом меняются, если меняются вообще. Каждый встречал тех, кто считает, что он слаб и никчемен. С теми и другими весьма сложно общаться именно потому, что их восприятие себя не адекватно. Восприятие себя не всегда зависит от объективных данных и талантов человека.
Самое приятное и конструктивное – общаться с теми, кто адекватно воспринимает себя, видит свои плюсы и минусы, понимает свою не идеальность, с юмором относится к недостаткам и продолжает развиваться.
Поскольку организации отражают своих владельцев и руководителей, то во многом они – организации – ведут себя по тем же законам. Когда организация адекватно оценивает свой общий по компании уровень зрелости, работать в ней и с ней всем легче.
Чем выше уровень зрелости организации, тем адекватнее она воспринимает себя и тем точнее формулирует своим командам задачи, проблемы, ожидания и инструменты, которые использует для достижения своих целей. Чем адекватнее уровень зрелости каждой команды, тем понятнее и продуктивнее работа в ней для каждого отдельного человека. Чем адекватнее человек воспринимает себя и свою роль в компании, тем меньше шансов у него выгореть в борьбе с нерешаемыми проблемами или заплесневеть от невостребованности.
Все это не значит, что в организациях с низким уровнем зрелости не надо работать.
Важно не строить иллюзий и видеть реальную картину мира.
Перейдем от теории к практике. Рассмотрим подробнее проектный офис и организацию, как сочетание и взаимодействие двух систем, у каждой из которых есть свой уровень зрелости.
Какие сочетания продуктивны? По каким признакам можно понять, «куда вы попали»?
Первый уровень зрелости организации или Проектный офис, как хранилище
«Солидная компания возьмет в аренду степлер» (с)
Определены основные ресурсы, параметры, результаты процессов.
Особенности: Высокая динамика работы. В таких организациях каждый сотрудник является универсальным солдатом. Каждый процесс и проект – это конкретная фамилия того, кто его исполняет. Если Вам удастся «продать идею», то ее реализация будет быстрой в отличие от более крупных компаний.
Как узнать такую организацию: При нормальном сценарии развития компании обычно это молодые компании (до 10 лет) с небольшим количеством сотрудников, либо компании, которые скачкообразно выросли за короткий промежуток времени с 10-50 человек до 100-200. В разговоре Вы будете слышать сплошные фамилии вместо функций или процессов. И это логично: выполнение процессов и проектов в таких компаниях целиком и полностью замыкается на конкретных людей.
Адекватная организация: при постановке задачи скажет, что нужно навести порядок в проектах и выстроить общее хранилище информации по ним
Неадекватная организация: будет рассказывать о том, что им нужен полнофункциональный проектный офис
Ценность проектного офиса: Хранилище документов по проектам. Источник шаблонов. Обеспечение исполнительской дисциплины (выполнения поручений) проектных команд.
Ожидания от проектного офиса: В таких компаниях не бывает проектного офиса. Даже если подразделение носит название «проектный офис», с большой вероятностью это один человек, который сам управляет всеми проектами компании, как умеет, занимается в основном «поимкой хулиганов-нарушителей» и «продажей маленьких идей», поскольку для больших идей здесь нет места.
Инструменты проектного управления: Проектные инструменты: управление поручениями, эскалации, мониторинг.
Технические инструменты: Эксель, MS Project
Практический пример: небольшая телекоммуникационная компания, около 10 лет на рынке, примерно 150 сотрудников. За год благодаря инвестициям выросла с 50 до 150 человек. Руководство на волне роста решило построить проектный офис с декларированными задачами «внедрение проектного управления». Реальный уровень зрелости компании и процессов остался тот же (первый). Никто не занимался системным построением бизнес-процессов. Каждый руководитель проекта общался лично с генеральным директором и все конфликтные задачи решал напрямую через него.
В итоге главный результат работы проектного офиса выразился во внедрении стандартной документации (классификатор проектов, типовой план-график, отчетные формы и набор документов для каждого типа проектов), электронное хранилище, модуль управления поручениями от руководителей.
Проектный офис – 2 человека.
Срок достижения результата – пол года — «с нуля».
10-15 проектов во всей компании.
Мысли вслух и вопросы к самому себе:
На этом уровне главные качества – это энергичность, умение идти к результату и самомотивация. На этом уровне практически не бывает сложных решений. Все проблемы решаются простыми и известными способами, которые новы для именно этой компании. Здесь интересно учиться и пробовать свои силы, благо возможности пробовать хоть отбавляй.
Динамичному и начинающему РПО интересно быстро увидеть результат своей работы. При наличии опыта (или после его получения) быстро становится скучно, если компания не растет дальше. Отсюда и до выгорания не далеко, особенно если компания не дает человеку возможности развиваться в других направлениях.
Что я могу дать этой компании? Хочу ли я это дать? Что я могу здесь получить, чему научиться? Готов ли я к тому, что я здесь на пол года-год?
Второй уровень зрелости организации или Проектный офис, как наставник
Невозможно заслужить репутацию только своими намерениями.
(с) Генри Форд
Определены целевые показатели, отчетность, процедуры контроля и корректировки процессов.
Особенности: большинство компаний, войдя на этот уровень, остаются на нем надолго. На этом уровне обычно появляется СМК (Система Менеджмента Качества), и Проектный офис должен научиться с ней «дружить».
Как узнать такую организацию: Обычно это организации от 100 до 500 человек, но бывают и другие случаи, если в компании несколько мало связанных между собой крупных подразделений. Здесь уже речь о функциях вперемешку с фамилиями. В разговоре будет отчетливое понимание наличия структуры, регламентов и правил работы.
Адекватная организация: «Мы внедрили СМК, у нас есть процессы, но не все хорошо с достижением результата во взаимодействии подразделений и в проектной деятельности»
Неадекватная организация: «У нас все есть, все работает, не хватает только проектного управления».
Ценность проектного офиса: управление проектами, стандартизация, обучение и наставничество подразделений в проектном управлении, «Клей» между подразделениями, которые в процессах уже научились работать, а результат задачи все же могут терять из вида. Источник информации о ходе проектов.
Ожидания от проектного офиса: этот уровень является одним из самых неопределенных в иерархии уровней зрелости. Компания уже выросла настолько, что внедрила процессный подход, но еще не всегда до конца понимает, зачем ей проекты. Здесь скорее всего придется столкнуться с широким спектром задач при внедрении проектного управления и построении проектного офиса. Весьма вероятно придется либо самим, либо вместе со специалистами Службы Качества и других подразделений вычищать «косяки» недовнедренного СМК и интегрироваться с процессным управлением.
Инструменты проектного управления: Проектные инструменты: управление ожиданиями, изменениями, требованиями, конфликтами. Управление процессом реализации проекта. Механизмы эскалации.
Технические инструменты: Project Server, Sharepoint, MS Project.
Практический пример: Крупный системный интегратор, около 2000 человек. Построен по принципу отдельных подразделений численностью от 100 до 400 человек, каждое из которых реализует свой продукт. Внутри подразделений выстроены процессы, KPI, стандарты управления проектами выполняются. Единой унификации проектных стандартов по компании нет. При возникновении необходимости проектного взаимодействия между подразделениями уровень сотрудничества падает в нулевой уровень зрелости и в ручное управление.
Задача построить проектный офис внутри каждого подразделения «с нуля» занимает в среднем около года.
Реализованный функционал: единая методология управления проектами, включая классификатор проектов. Унифицированные правила ведения проектов включая систему регулярного контроля и отчетности. Внедренный механизм быстрой эскалации, позволявший сообщать информацию о проблемах на проектах до руководства за считанные часы.
Проектный офис: 8-10 человек.
Примерный функционал: 10-30 крупных проектов в управлении.
Мысли вслух и вопросы к самому себе: Что я могу дать этой организации? Хочу ли я это дать? Что я могу получить? Это ли мне на самом деле нужно на данном этапе моей жизни и карьеры?
Третий уровень зрелости организации или Проектный офис, как организатор
Ничто так не укрепляет здравый смысл и не подстегивает совесть, как самостоятельность и ответственность
(с) Элизабет Кейди Стентон
Установлены стандарты для процесса. Процесс выполняется на основе стандартов.
Особенности: На этом уровне проектный офис работает уже на организацию целиком, а не только отдельные ее подразделения. Высока вероятность размытия типичных границ проектного офиса и решение «смежных» с проектным управлением вопросов. Например, выстраивание или реинжиниринг функциональных бизнес-процессов, влияющих на результаты проектов с детальным погружением в специфику деятельности подразделений.
Как узнать такую организацию: Такие организации достаточно давно существуют на рынке, имеют значимую историю успеха и развития. Обычно они открыты новому и заинтересованы в повышении сÐ
